资料不全时,先补哪一项才最有用

资料不全时,先补哪一项才最有用

先找出哪些输入会明显改变评估结果或决策,再优先核实它们。敏感性分析帮助安排补证顺序;输入范围须有依据,计算结果须回到对应对象、工况和模型中判断。

缺的资料,先分轻重

像查一笔超支预算,先弄清哪一项金额最能改变总数,比把每张收据都重新抄一遍更有用。基于风险的检验(RBI)也会遇到这种选择:资料不全,有限的核查时间先花在哪里?
假设评估一台换热器泄漏后的直接修理费和生产中断损失。修理报价有两个版本,停产天数也只是估计。此时先把所有空格填满,未必能解决决定风险排序的疑点。
先问:某项输入在有依据的范围内变化,会不会改变当前判断?再据此安排补证,不能只挑容易找到的资料。
这就是敏感性分析的用途:观察输入变化怎样影响输出,识别关键变量。它衡量的是模型对输入的反应;输入本身有多可靠,还要另查证据。

用同一算例逐项试算

以下均为虚构教学数据。只看两项费用之和 C=M+q×d:M为直接修理费,单位万元;q为每天生产中断损失,单位万元/天;d为停产天数,单位天;C的单位为万元。
先取M=8、q=3、d=4,得到C=8+3×4=20万元。假定初步询价支持M在6—10万元,排程讨论支持d在2—6天。这里暂固定q,并假定每天损失相同、两项费用不重复。

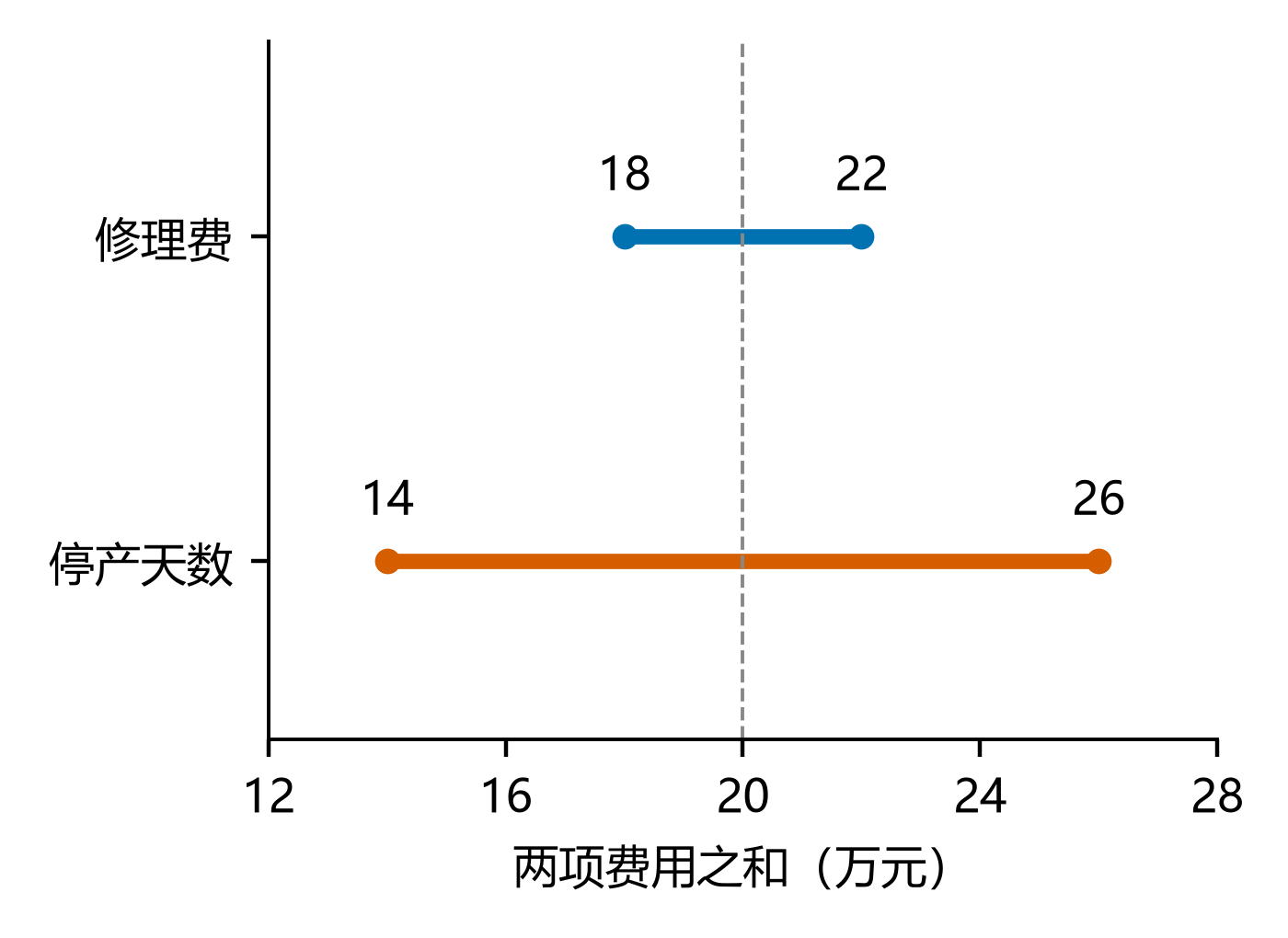

修理费和停产天数分别变化时的费用区间
修理费和停产天数分别变化时的费用区间
图1 同一基准下,停产天数的变化带来更大的费用跨度。仅改修理费,结果为18—22万元;仅改天数,结果为14—26万元。虚构教学计算,虚线为20万元基准。
一次只改一项,其他输入留在基准值,才容易看清影响来自哪里。修理费变化使结果相差4万元,天数变化使结果相差12万元;本例应先查停产排程、备件和复产条件。

跨度大,还要看决策

GB/T 26610.1—2022《承压设备系统基于风险的检验实施导则 第1部分:基本要求和实施程序》第11.3条要求识别关键输入变量,并在后续资料收集中优先关注这些变量。
假定本次费用讨论设一条24万元的内部复核线。固定M=8时,d=2、4、6天分别给出14、20、26万元。天数的不确定范围跨过这条线,因此查清它可能改变是否追加费用复核的决定。

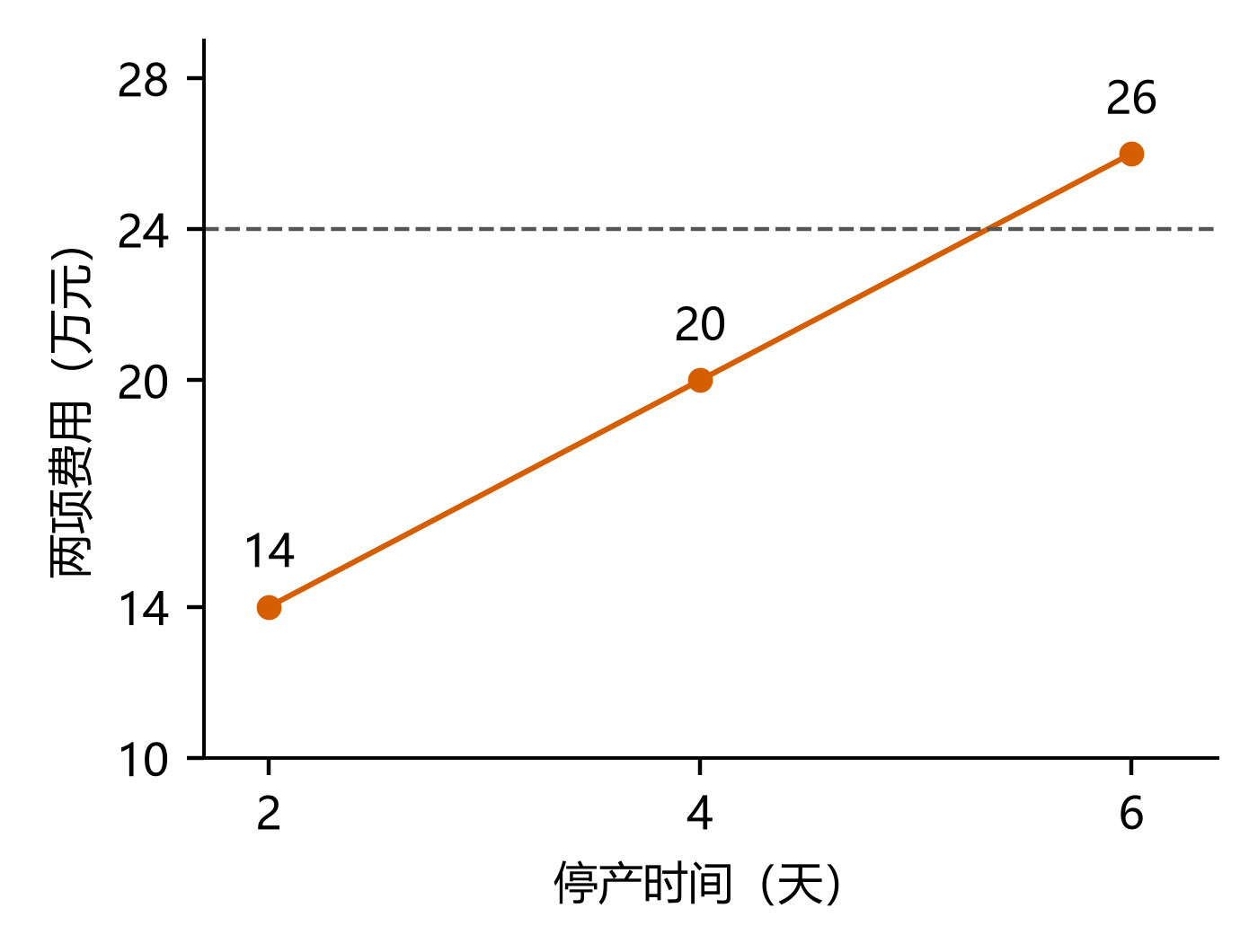

费用随停产天数增长并跨过假设复核线
费用随停产天数增长并跨过假设复核线
图2 停产时间取值会改变是否越过复核线的判断。圆点对应2、4、6天,直线仅表示本例恒定日损失假设;24万元是教学设定,非标准限值或风险可接受准则。
如果修理费和天数同时变化,两项低值给出6+3×2=12万元,两项高值给出10+3×6=28万元。这提示单项试算没有覆盖组合情景;实际组合是否可能,还要核对两项之间的联系。

把补证变成现场动作

第7.2条强调评估使用的数据应经过验证。复核人员不仅要收到一个新数字,还应知道它来自哪份资料、对应哪个对象和工况,以及它为什么比原估计更可信。
  1. 固定对象、失效情景和要作的决定,写清本次只核哪项输出。
  2. 把采用值、合理范围和依据并排记录;范围没有依据时,先调查来源。
  3. 逐项试算,记录输出跨度和是否跨过决策分界;再核有联系的组合情景。
  4. 向负责排程、备件和生产的人核实关键输入,保留日期、记录及尚未解决的条件。
  5. 用核实后的输入重算,并检查风险排序或检验安排是否需要重新评估。
继续假设排程核实后,d缩小为3—4天,M仍取8万元,则费用为17—20万元。图3说明的是估计范围收窄;设备没有因此完成修理,风险也不会因为表格更整齐而自动下降。

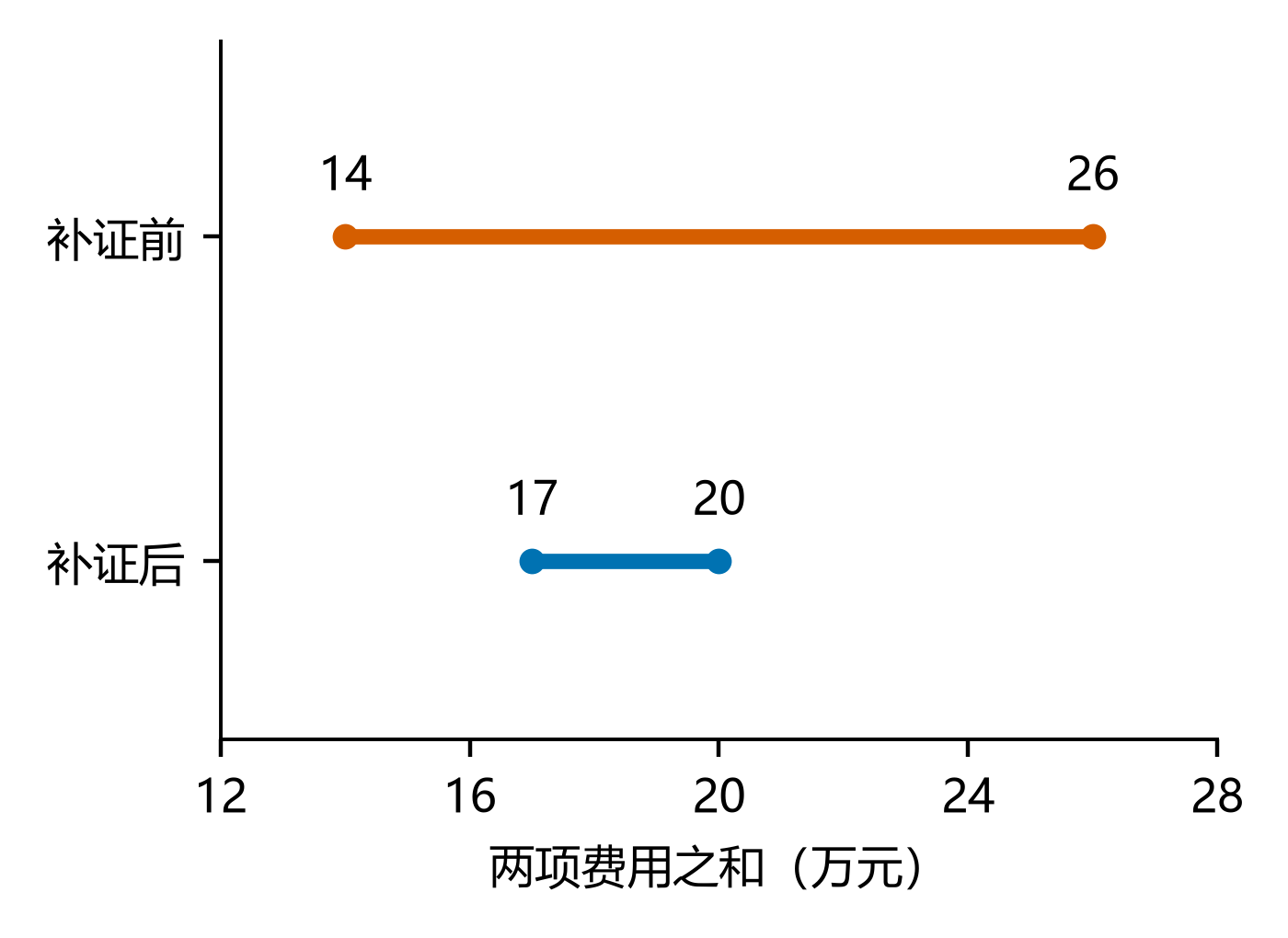

补证前后在相同修理费条件下的费用范围
补证前后在相同修理费条件下的费用范围
图3 核实排程缩小了本例的费用估计范围。两行均固定修理费8万元、每日损失3万元,补证前为14—26万元,补证后为17—20万元;区间不是统计置信区间。

别把试算当成补证

错误示范是把每个未知量都统一上下浮动百分之十,再宣布“结果稳定”。不同输入的实际范围可能相差很大;一个未经核实的材料牌号,更不能当成连续数字做百分比扰动。
同样,模型里没有考虑的损伤机理,不会靠调整其他输入被找出来。先检查对象和模型是否适用,再看敏感性。涉及法定检验、设计审查或现场处置时,仍需满足对应要求,不能仅按本例费用排序决定。
  1. 现场核查:版本是否相同、停产起止点是否一致、备用能力是否可用、费用是否重复。
  2. 记录模板:输入名称|采用值与范围及来源|试算结果与决定变化|补证责任人与期限。
  3. 复核要点:保留未验证假设,注明哪些变量未变、哪些组合未覆盖。

自测与下一步

  1. 本例先核修理费还是停产天数?答:先核天数:在给定范围内影响更大,且可能越过假设复核线;不是所有项目都固定先查天数。
  2. 范围从14—26缩小到17—20万元,能否说措施降低了风险?答:不能。这里只补充了信息,没有证明设备或失效后果发生实际改善。
  3. 一次只变一项,能否代替全部情景分析?答:不能。存在相关输入、非线性或机理切换时,还要分析合理组合。
回到这台换热器,明天先拿停产排程与备件到货记录,核清为何估计需要几天,再把核实依据写到采用值旁。查资料的顺序由它对判断的影响来定;补证后的结果仍要回到完整RBI评估中复核。
可直接复制上面的记录模板,从一个最可能改变决定的输入开始。负责人交付资料后,评估人员重算并记录决定是否改变,避免只把旧估计换成一个看起来更精确的新数字。
