修理费只有十万元,停产损失为何可能更大

修理费只有十万元,停产损失为何可能更大

修理费回答修好设备要花多少,停产损失还要计入物料和生产中断。即使修理只花十万元,停工数天造成的损失也可能更高;先核日均效益和实际停工时间,再谈经济后果。

报价单没有写出的损失

一台换热器泄漏,维修报价十万元,装置却要停五天。检验员整理基于风险的检验(RBI)资料时,如果直接把十万元填成全部经济后果,就漏掉了设备停下来之后的损失。这里的设备、金额和天数均为一次性教学假设。
这就像店铺的冷柜坏了:换零件是一笔钱,报废的食品是另一笔钱,关门期间少赚的收益又是一笔钱。设备修得便宜,并不说明停产的影响小。修理报价与停产损失回答的是不同问题。

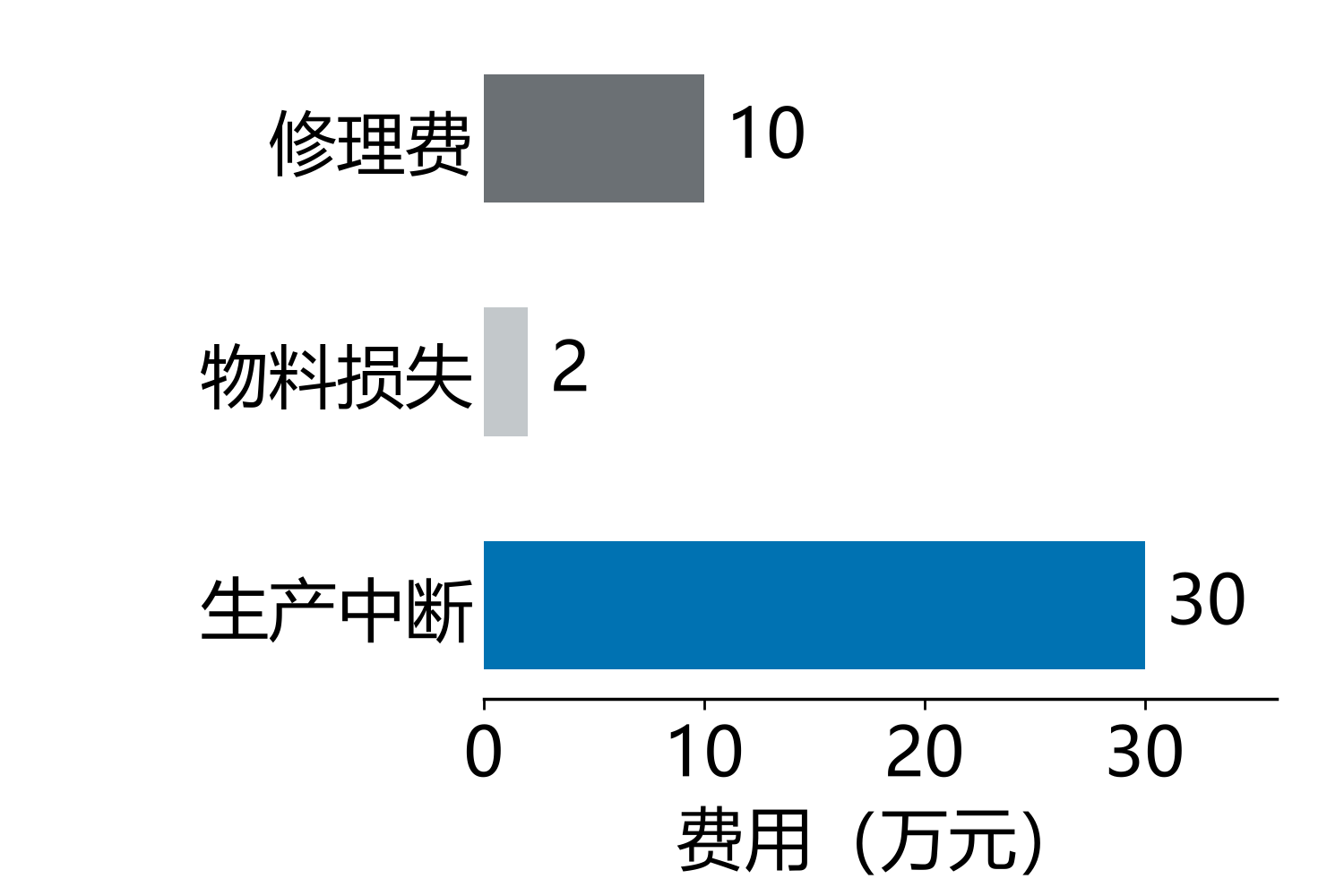

教学例题三项费用的水平柱状比较
教学例题三项费用的水平柱状比较
图1 生产中断损失可以大于修理费。三条柱分别表示维修10万元、物料损失2万元和生产中断30万元;均为本篇假设,柱长从零起。三项合计42万元,只代表例题列出的费用,未包含人员伤害、环境等其他后果。

先把三个口径分开

GB/T 26610.1—2022《承压设备系统基于风险的检验实施导则 第1部分:基本要求和实施程序》第10.5.5条,将停产损失分为物料损失和生产中断损失;第10.5.6条另谈维护、改造涉及的维修和更换费用。
生产中断的简化估算式为 C_loss=C_benefit×d。其中C_loss为生产中断损失,单位元;C_benefit为以税收或利润为基础估算的工艺单元日均效益,单位元/天;d为停工天数,单位天。
日均效益不是随手抄来的日销售额;停工天数也不能直接用检修班组的作业天数代替。
前者应由生产、财务人员说明核算基础,后者要覆盖本次失效实际造成的生产中断。标准给出简化式,也列有更精细的分析内容和修正因素;能乘出一个数,不等于已经完成全部后果分析。

五天停工怎样算

假设该工艺单元按统一口径核定的日均效益为6万元/天,全停五天,期间没有备用能力补偿。生产中断损失为6×5=30万元;另有物料损失2万元,则例题的停产损失为32万元。
再加维修费10万元,已列三项合计42万元。注意:30万元属于32万元之内,不能把30、32和10再相加。若报价已经包含某项物料费用,也要先剔除重叠;这里只演算口径,不给设备排风险等级。

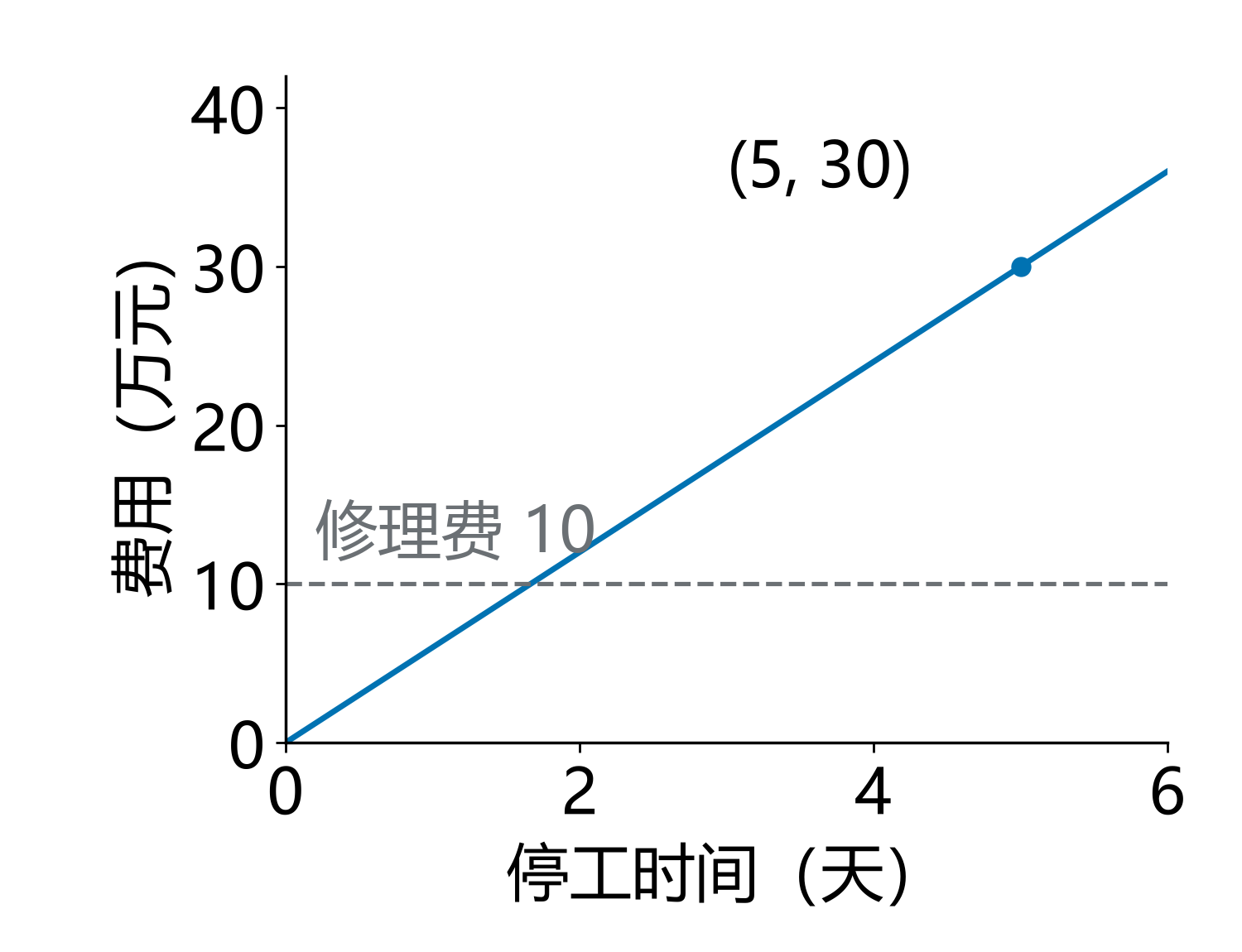

日均效益六万元每天时停工天数与生产中断损失关系
日均效益六万元每天时停工天数与生产中断损失关系
图2 同样的日均效益,停工越久损失越大。实线按6万元/天乘停工天数绘制,五天对应30万元;虚线为10万元维修费的对照。交点仅表示本例两笔金额相等,不是允许停工时间或风险限值。

停工时间从哪里来

看图3,实际修理只有两天,准备隔离、等候零件和恢复生产却让停工达到五天。标准第10.5.5.3条特别列出采购周期、轻微损伤也可能修得很久,以及其他工艺单元受影响等因素。

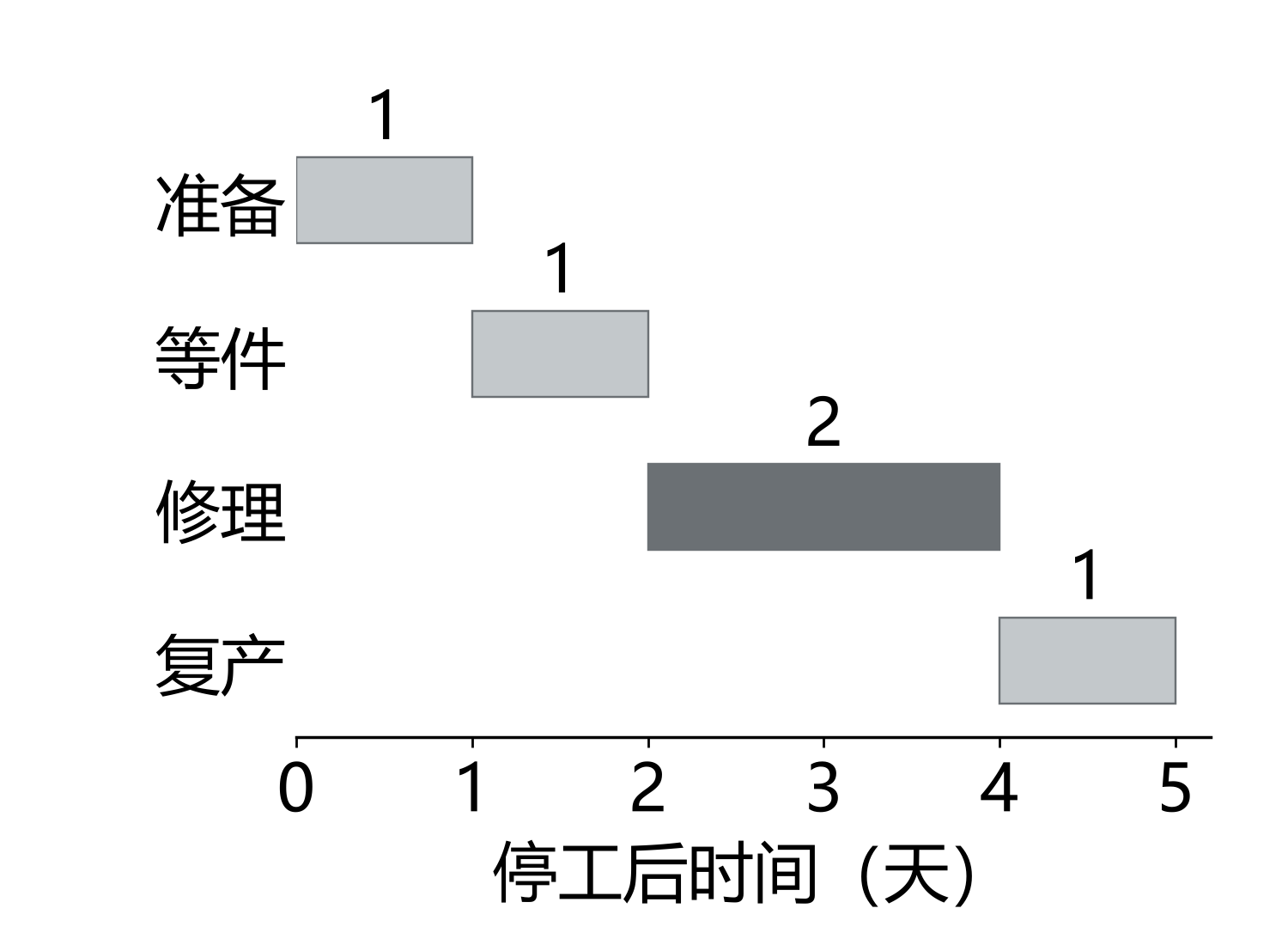

五天停工中准备等件修理复产的时间分布
五天停工中准备等件修理复产的时间分布
图3 作业时间只是停工的一部分。本例用顺序、不重叠的四段表示准备1天、等件1天、修理2天、复产1天。实际任务可能并行或分段恢复,应按生产记录判断,不能把所有工序耗时机械相加。
备用设备、复线或闲置设备可能减少产品损失,但存在备用设备不等于已具备替代能力。生产人员要核容量、切换条件和可用状态。若上游停车还影响下游原料供应,应核工艺联系,避免漏算或重复计算同一收益。
  1. 检验员先注明失效情景与受影响设备,不用一个笼统“停车”涵盖不同泄漏情况。
  2. 维修人员拆出隔离、等件、修理及复产时间,生产人员确认哪些时段真正损失产量。
  3. 财务与生产人员统一日均效益、物料价值和核算边界,再核备用能力及关联单元。

留下一张可复核的记录

复核时可直接按下表逐项填写,金额都注明基准日期。未知天数先写估计范围和依据,例如等件时间采用供应商已确认交期;不要把未知填成零,也不要把教学数字带进项目。
记录项目填写与核对内容
失效与边界设备、情景、受影响单元、备用能力
费用与时间修理费、物料损失、日均效益、停工分段
依据与复核报价日期、生产及财务记录、重叠项、待核区间
常见错误是“设备损坏不严重,所以后果一定小”。报价反映修理支出,不能替代停工影响;反过来,大额停产损失也不能直接推出某个检验周期。检验策略还需要失效可能性、损伤机理和检验有效性等证据。
本篇讲的是经济后果资料的识别与简化算例。人员、环境等后果应分别评估;完整定量分析按本标准第10.6条所指的第5部分方法开展。RBI不替代法定检验、设计审查或现场专业判断。

自测与下一次核对

  1. 本例的停产损失是30万元还是32万元?答:32万元,包括30万元生产中断损失和2万元物料损失;10万元修理费另列。
  2. 作业票显示修理两天,能直接用d=2吗?答:不能。要核实际生产中断起止及恢复过程,本例还有准备、等件和复产三天。
  3. 有备用设备,生产中断损失就为零吗?答:不能直接这样填。先核备用容量、切换耗时和可用性,再判断实际减少了多少损失。
回到十万元的报价单:它足以回答维修支出,却回答不了停五天损失多少。下次拿到类似资料,检验员先请生产人员标出停工起止和受影响单元,再请财务说明日均效益的口径,把报价、时间和收益三类证据放在一起核对。
能讲清每笔钱为何计入、每一天为何算作中断,才有可复核的经济后果输入。若备用能力或交期尚未落实,就保留待核范围;不要用一个看似精确的合计数掩盖这些不确定性。
